المجلس الأعلى للحسابات يكشف اختلالات في تسليم مشاريع كبرى بطنجة والحسيمة
كشف المجلس الأعلى للحسابات، في تقريره السنوي 2022-2023، عن مجموعة من الاختلالات تهم تأخر تسليم منشآت ومرافق عمومية بجهة طنجة تطوان الحسيمة، للأطراف ذات الاختصاص الموكلة إليها تدبيرها، أو استغلالها دون إنجاز محاضر للتخلي.
وحسب المعطيات التي شملها تقرير مجلس العدوي، تأخر تسليم هاته المشاريع والمنشآت، يؤخر عمليات الاستغلال ويحول دون الاستفادة من الضمانات التعاقدية، مشيرة إلى مشاريع كبرى كما هو الشأن بالنسبة للمستشفى الإقليمي للحسيمة المنجز في إطار برنامج الحسيمة منارة المتوسط.
وأوضح التقرير، أن المستشفى الذي أنجز بتكلفة إجمالية تصل إلى 615,94 مليون درهم، والذي تم الانتهاء من جميع الأشغال الكبرى والأشغال النهائية وتجهيزه بالآليات والعتاد الطبي والتقني والمكتبي، لم يتم افتتاحه بعد إلى حدود كتابة هاته الأسطر.

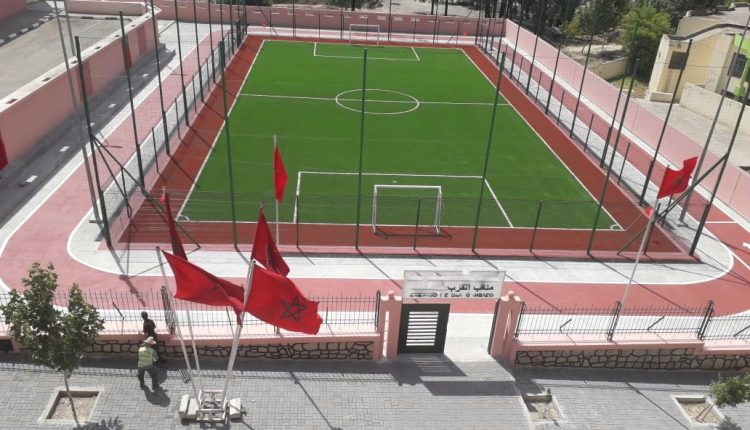

وكشف التقرير أيضا، أن 68 ملعبا للقرب منجز من طرف وكالة تنمية أقاليم الشمال ومصالح عمالة طنجة أصيلة، بتكلفة إجمالية تصل إلى 87.10 مليون درهم، لم يتم أبدا تسليمها لجماعة طنجة. فضلا عن 22 سوقا للقرب تدبر من طرف الجمعيات والسلطة المحلية بتكلفة إجمالية تصل إلى 271,60 مليون درهم، و 16 مركزا سوسيوثقافيا مدبرة من طرف الجمعيات بتكلفة تصل إلى 191,53 مليون درهم، وستة قاعات مغطاة تدير من طرف الوزارة الوصية بتكلفة إجمالية تصل إلى 177,20 مليون درهم.
